В осмотре энергетических объектов принял участие аким города Дархан Сатыбалды, а также представители профильных организаций, пишет Caravan.kz со ссылкой на сайт Премьер-министра Республики Казахстан.
В Алатауском районе Алматы реализуется проект модернизации ТЭЦ-2 с переводом станции на природный газ. Подрядчиком выступает консорциум компаний из КНР. Строительные работы стартовали в 2024 году, завершение запланировано на 2026 год. Проект предусматривает создание современной газовой станции с тепловой мощностью до 952 Гкал/час и электрической мощностью до 600 МВт. Основной целью модернизации является снижение выбросов загрязняющих веществ в атмосферу без снижения надежности энергоснабжения города.
В настоящее время поставка основного и вспомогательного оборудования выполнена на 99%. Завершена установка трех газотурбинных установок и генераторов, а также четырех водогрейных котлов. Ведется монтаж котлов-утилизаторов. Завершено строительство вспомогательной инфраструктуры и дорог. Общая готовность строительно-монтажных работ на ключевых объектах составляет порядка 55 %. Работы ведутся в главном корпусе, водогрейной котельной, системах водоподготовки, пункте подготовки газа, а также на объектах электротехнической инфраструктуры.

Алматинская ТЭЦ-2 является крупнейшим теплоисточником города. Модернизация позволит существенно снизить нагрузку на окружающую среду, повысить экологическую безопасность и обеспечить стабильное тепло- и энергоснабжение Алматы.

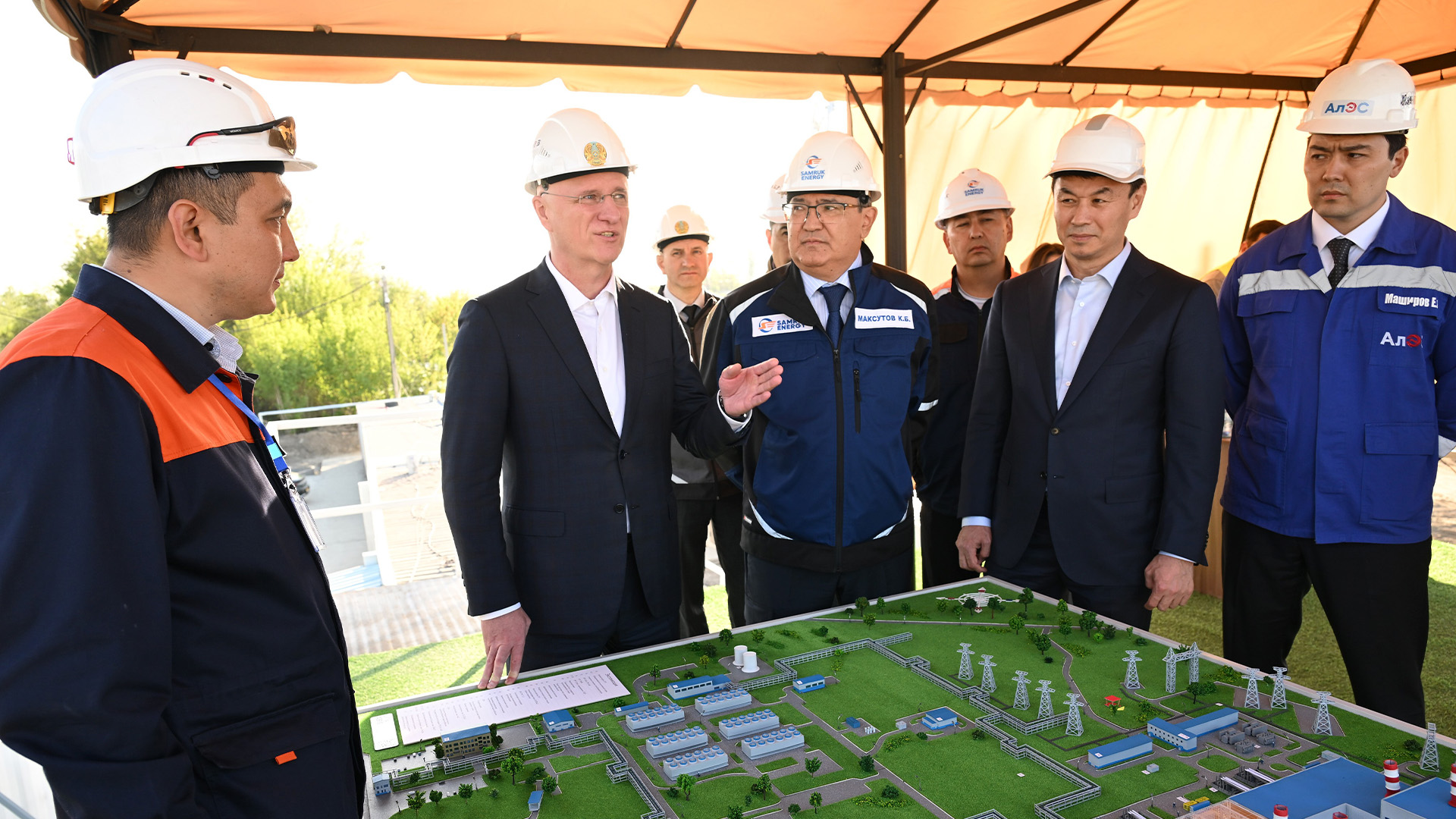

По итогам осмотра Роман Скляр поручил обеспечить соблюдение установленных сроков реализации проекта, усилить контроль за качеством строительно-монтажных работ и своевременной поставкой оборудования, а также принять необходимые меры для ввода объекта в эксплуатацию в текущем году.
В рамках рабочей поездки также рассмотрен ход реконструкции ТЭЦ-3, расположенной в Илийском районе Алматинской области. Станция функционирует в составе АО «Алматинские электрические станции» с 2007 года. Проектом предусмотрена реконструкция с строительством парогазовой установки мощностью не менее 450 МВт и заменой изношенного оборудования. Подрядчиком выступает консорциум казахстанских компаний.

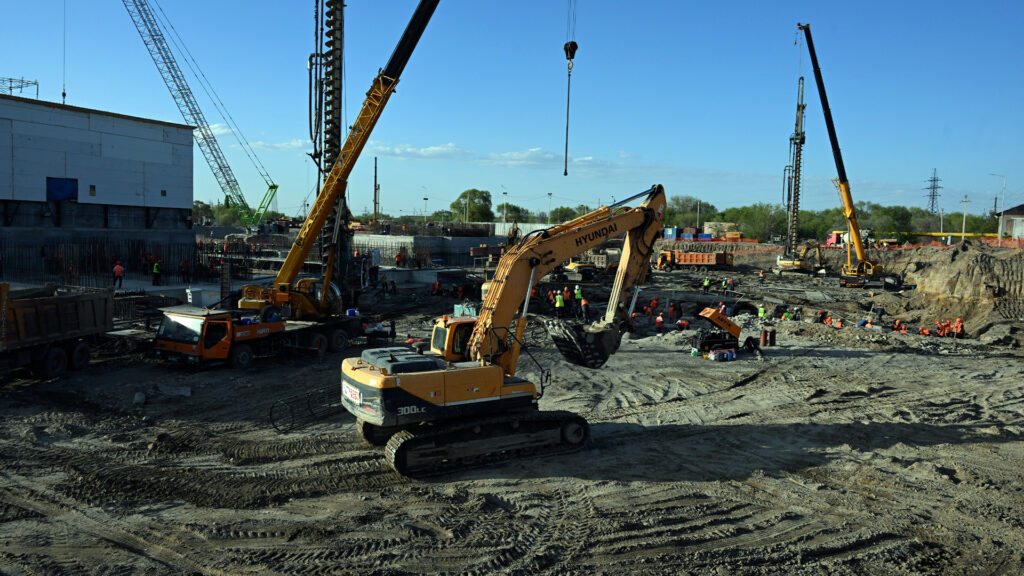

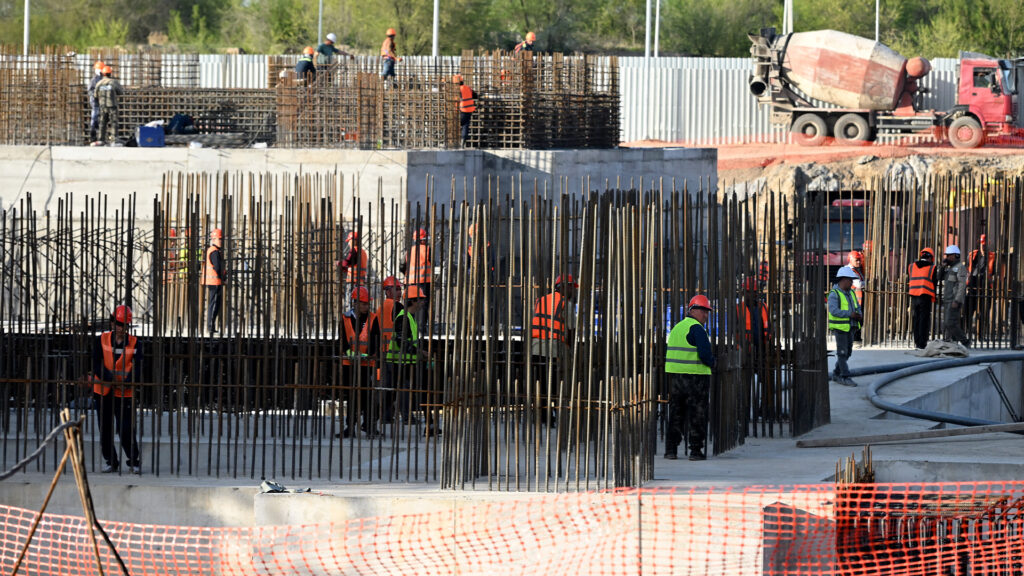

В настоящее время завершены инженерно-изыскательские и земляные работы, ведется устройство свайного поля и строительство ключевых объектов инфраструктуры. Первый комплект газотурбинной установки уже установлен на фундамент, продолжаются работы по монтажу оборудования и строительству энергетических объектов.

По ТЭЦ-3 первым заместителем Премьер-министра даны поручения по ускорению темпов строительно-монтажных работ, координации всех участников проекта и обеспечению своевременного завершения ключевых этапов строительства.
Напомним, осенью в Алматы завершится модернизация ТЭЦ-2.
Выборы в Курултай 2026
Токаев отметил работу по масштабной модернизации системы власти и общественных институтов
Пенсия 2026
Почему некоторые многодетные матери не смогут выйти на пенсию в 53 года, ответили в Минтруда
Налоговый кодекс РК 2026
Зачем нужен налог на национальное богатство
АЭС
Какую долю заказов от строительства АЭС «Балхаш» получат казахстанские предприятия
Алматы
В одном из районов Алматы после дождя образовалось озеро
МРП 2026
Штрафы подросли: за какие нарушения казахстанцам придётся платить до 130 тыс. тенге
Землетрясение
В 254 км от Алматы произошло землетрясение
Бокс
Боксёр Махмуд Сабырхан вышел в четвертьфинал Азиады
Футбол
МВД Казахстана предупреждает родителей: дети могут передать пароли от аккаунтов мошенникам в интернете
Астана
C 1 декабря может подорожать проезд в автобусах Астаны
Азербайджан
Казахстан и Азербайджан возобновят пассажирские перевозки по Каспию
Шымкент
В Шымкенте горело кафе
Иран
Трамп назвал условие для смягчения санкций против Ирана
Нефть
У "Казмунайгаз" отобрали вклады в банках
Закон
Справедливо ли пожизненно запрещать занимать должность, рассмотрят в Конституционном суде
Война
Война в Персидском заливе открыла новые возможности для бизнеса – политолог
Туризм
Турист застрял на пике Каныша Сатпаева
Медицина
Пациентам в Казахстане выплатили $1,1 млн за врачебные ошибки
